近日,热动分场机组突发设备故障,严重影响正常生产运行。面对紧急情况,分场全体员工闻令而动、迅速集结,各专业协同作战、攻坚克难,历经36小时连续奋战,成功处置各类突发状况,高效完成机组抢修任务,保障了机组安全稳定运行。
2026年2月5日18时55分,热动分场运行人员巡检时,发现机专业4.5米层蒸汽管道间有蒸汽喷出异响。分场技术人员迅速赶赴现场,通过细致排查、研判,最终确认故障为5号炉并汽门漏泄。经请示值长并获批后,工作人员于19时26分顺利停止5号炉运行,20时15分停运6号机,同步关断4、5号炉分段门进行冷却。

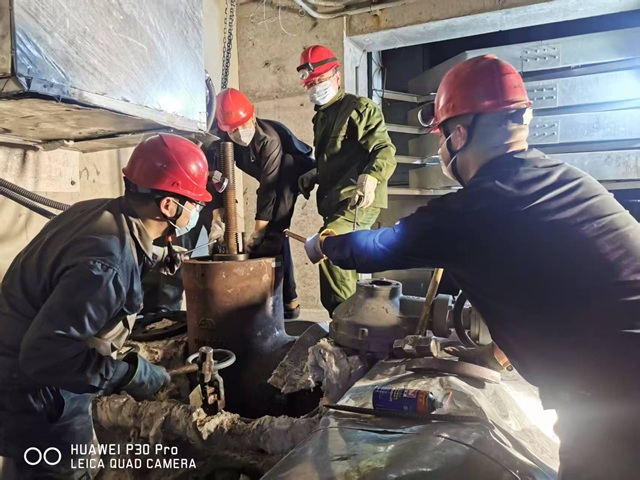

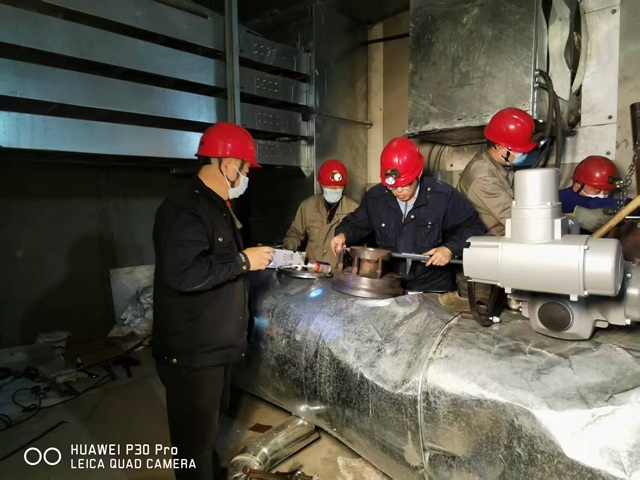

2月6日17时,抢修工作正式拉开序幕。检修人员克服现场高温炙烤,全力以赴投入到5号炉并汽门抢修工作中。同时,为提升机组后续运行稳定性,另一组工作人员同步开展5号炉空预器冷态间隙调整作业,做到抢修、维护两手抓、两不误。全体检修人员凝心聚力、争分夺秒,精准操作每一个环节,至20时30分,5号炉并汽门抢修工作顺利完成,21时30分,5号炉启动工作按流程有序推进。

2月7日凌晨,抢修团队依旧坚守岗位,各环节操作规范有序、稳步落实,2时20分,5号炉顺利并汽后,6号机完成暖管、冲转,4时13分成功并网发电,机组逐步恢复正常运行状态。在锅炉升压过程中,热动分场工作人员同步开展空预器各部间隙热态调整,确保设备运行参数达标。5时30分,各系统调整全部完成,经全面检查,机组各项运行指标正常、设备运行稳定。

当日9时07分,6号机突然出现负荷大幅摆动现象,险情再次突发。王建军副总经理统一指挥各专业技术人员开展处置工作,通过多次试验、反复排查、精准分析,最终确定故障原因是旋转隔板EH油系统伺服阀卡涩,且需停机方可更换。王总带领团队研讨处置方案,积极咨询设备厂家及调试技术人员,广泛征求专业意见,于当日16时40分采用临时固定的处理方式,成功处置故障,确保了6号机组安全稳定运行。
2月9日生产例会上,王总对此次紧急抢修任务进行全面总结,充分肯定了全体参与人员的辛勤付出,同时,王总也客观指出了团队在新设备技术掌握、应急处置细节等方面的不足,并安排生产单位及时联系设备厂家技术人员,通过现场指导或远程授课的方式,开展专项技术培训,切实提升全体员工的专业技术水平和应急处置能力,筑牢设备安全运行防线,为后续生产工作平稳推进提供有力保障。
