公司2026年基建项目建设稳步推进

2026年公司基建管理工作,以江南储水储热工程、供热管网改造两大重点项目为核心任务。

江南储水储热工程作为公司年度重点基建项目,今年的目标是完成两台蓄热罐安装,保障一台蓄热罐于本年度采暖期顺利投运。该工程于3月30日正式复工,面对春寒低温、施工场地狭小、汛期连续阴雨等不利施工条件,公司基建处牵头统筹各相关单位,科学排布施工计划,细化施工节点,全程督导施工单位标准化作业,严格落实安全管控与质量验收规范,全力抢抓施工黄金期。

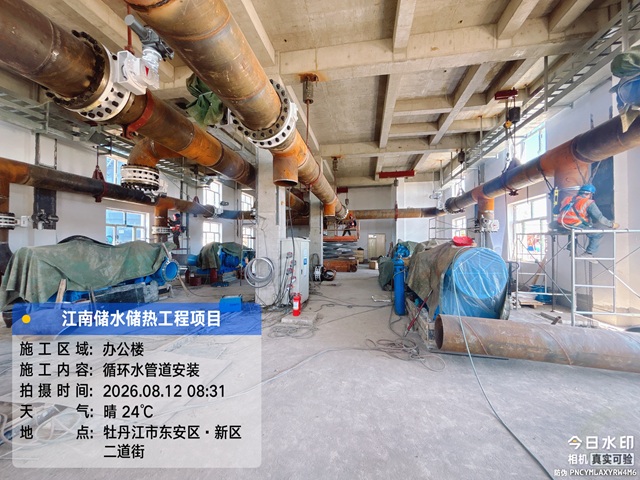

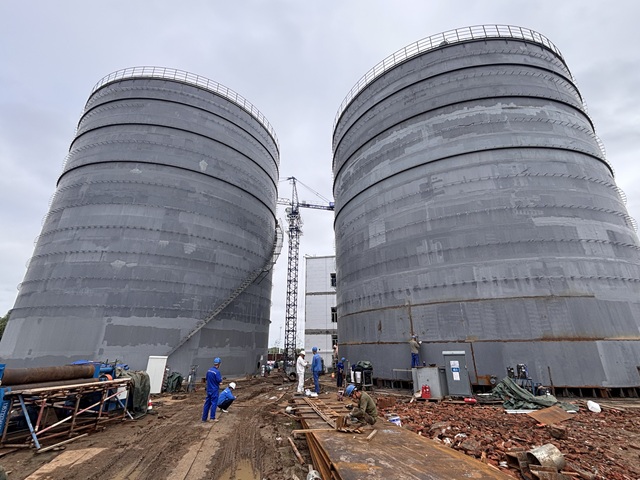

目前,该项目生产综合楼主体结构施工已全部完成,内外墙面装饰装修工作有序开展,计划8月底全面完成土建工程施工。核心设备与管线施工进展顺利,2台蓄热罐及配套4台循环泵已全部安装到位,循环水管道安装工程完成80%。按照既定施工计划,预计8月25日完成#1蓄热罐注水筹备工作,9月中下旬开展系统调试,整体工程建设进度平稳可控、稳步推进。


公司2026年“准备之冬”供热管网改造工程,本年度共计推进8项一级供热管网改造工程,分别是牡丹街过东四条路DN400、南市街和平小院DN500、菜园街过太平路DN700、卧龙街DN800、电厂南环DN800等一网改造工程。

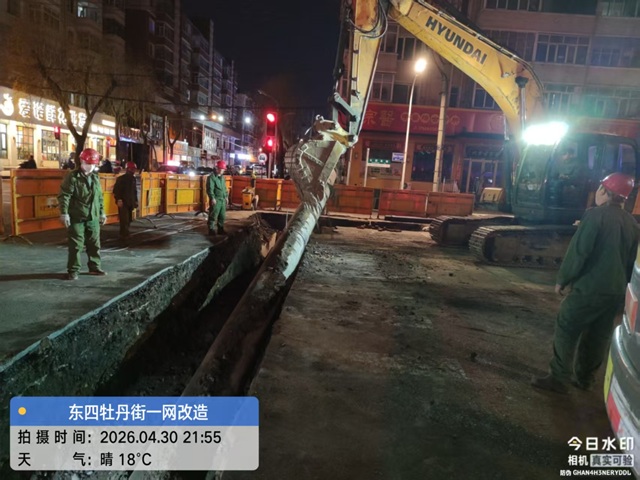

2025-2026年度供热期停热后,卧龙街DN800管网改造工程率先启动,于4月25日顺利竣工。为最大限度降低施工对市区交通的影响,公司积极对接市交警支队,利用五一假期窗,组织施工单位对牡丹街过东四条路DN400、菜园街过太平路DN700两处主干道管网开展封闭施工,历经4天昼夜连续作业,高效完成过街管线改造施工任务。

针对南市街和平小院DN500管网改造工程道路狭窄、临街商铺密集、地下管线错综复杂、施工协调难度大等难题,公司主动统筹联动,积极对接中燃公司,协调属地分公司做好商户、居民沟通解释工作。截至8月11日,该项目顺利完成DN500管线沟长237米、DN200管线沟长149米施工,工程全面竣工。

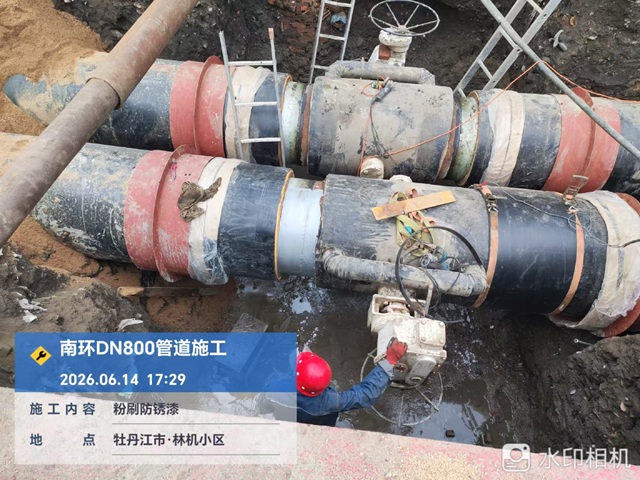

截至目前,年度8项供热管网改造工程已完工7项,整体完成率达87.5%。剩余电厂南环DN800管线改造工程因场地因素暂缓施工,公司已持续对接政府相关部门,积极协调解决场地问题,全力推动项目尽快开工建设。下一步,公司将持续紧盯工程节点,严把安全质量关口,全速冲刺剩余建设任务,确保各项基建工程按期保质完工。
